Bauarbeiten Ostern
Die Vorbereitungen / Die Baustellen |
|||||||
.
|
|||||||
|
|||||||
Dank an Thilo Angelkorte, Olaf Behrens und Michael Horster für die zur Verfügung gestellten Fotos
|
|||||||
Kurze Beschreibung der geplanten Bauarbeiten: Für die Vorbereitungen der Bauarbeiten sind zwischen dem 15.03. und 28.03.2013, jeweils von 22:00 Uhr bis 5:00 Uhr des Folgetages, Sperrungen der Gleise 3 und 10 in Lintorf geplant. Vom 28.03.2013 bis 02.04.2013 finden sowohl in Lintorf als auch an der Abzweigstelle Tiefenbroich Weichenerneuerungsarbeiten statt. Gleichzeitig werden auf rd. 600 Metern (von der Unterhaltungsgrenze nahe km 16,0 in Richtung Abzweig Tiefenbroich) Schienen und Gleisbett ausgetauscht. Vorgesehen ist eine Totalsperrung der Strecke. Zeitgleich finden auch in Düsseldorf-Rath Weichenerneuerungsarbeiten und Oberleitungsarbeiten statt, die zur Sperrung für die S6 des VRR führen. Zwischen Düsseldorf-Rath und Ratingen Ost wird Schienenersatzverkehr eingerichtet. | |||||||
14.März 2013
An der Abzweigstelle Tiefenbroich fanden sich die ersten Arbeitsgeräte der THG |
||||
16.März 2013 - Abzw. Tiefenbroich
Mittlerweile ist auch ein Komatsu Kettendumper der THG eingetroffen. |
||||
17.März 2013 - Lintorf
In der Nacht vom 16. auf den 17. März wurde die erste Weiche angeliefert. |
||||
"Weichenbausatz" - Weiche 03W12 in Lintorf vom 16.03.2013 bis .. . .. . (>>KLICK) | ||

17.März 2013 - Lintorf In der Nacht vom 17. auf den 18. März wurde die zweite Weiche angeliefert (V100.1 ex DR) Gleis 10 und 1 waren gesperrt. Der nächtliche Verkehr lief über Gleis 2 und 3. 23:05 Uhr Durchfahrt V 270.9 mit Schwellen Richtung Duisburg |
|||||
18.März 2013 - nahe Abzweigstelle Tiefenbroich - Schwellenstappel wurden angeliefert | |
19.März 2013 - Lintorf
Die ehemalige Laderampe wurde vom Grünbewuchs befreit und dient ab heute als Schotterlagerplatz. Zwischen Laderampe und ehemaliger Güterabfertigung wurde die Freifläche (soweit nicht fremdgenutzt) ebenfalls vom Bewuchs befreit. Mehr dazu >>KLICK |
||||

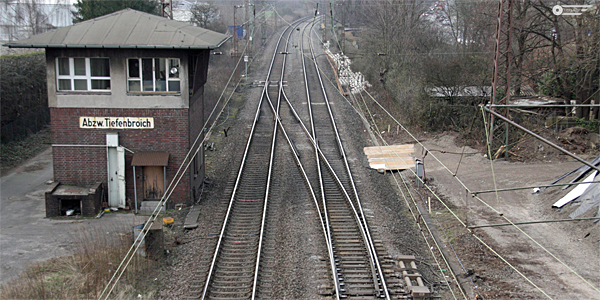

21.März 2013 - Abzw. Tiefenbroich

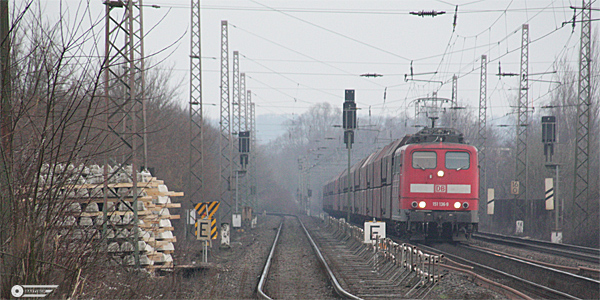

Links, neben dem Gleis der Angertalbahn, die am 18.03.2013 angelieferten Schwellenstappel. Mit im Bild 151 136 auf dem Weg Richtung Duisburg. Nach Feierabend der THG wird noch Erdreich von Fremdfirmen angeliefert. |
||||
Ein Blick nach Düsseldorf-Rath
Östlich des Güterbahnhofs werden Gleisjoche und Weichen für Ostern vorbereitet. Mehr dazu >>KLICK |
|||||

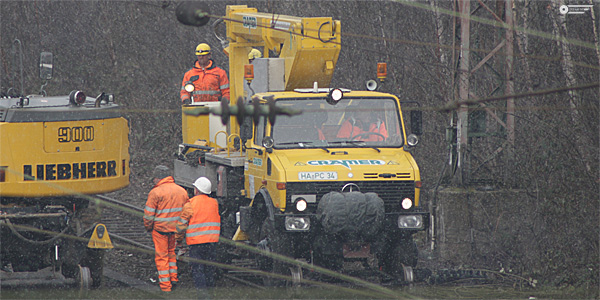

Zweiwege-Unimog der P. Cramer GmbH & Co. KG 97 59 02 503 60 - 9 mit Ruthmann-Steiger |
|||||
23.März 2013 - Lintorf am ehemaligen Stellwerk Lf

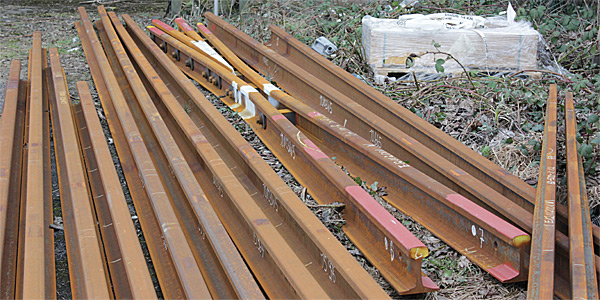

Mittlerweile dort angekommen : Die Schienenstücke für Weiche 03W5 (Abzweigung in Gleis 23). Alle weiteren mechanischen Teil waren bereits 16.März 2013 zusammen mit den Teilen für Weiche 03W12 an der ehemaligen Güterabfertigung angeliefert worden. Die Teile kamen von Deutsche Bahn Gruppe Signalwerk Wuppertal über DB Netz AG, Witten, nach Lintorf. |
|||
25.März 2013 - Lintorf
Die Weichen für die Verbindung der Hauptgleise an der Abzweigstelle Tiefenbroich sind auch in Einzelteilen angekommen >>KLICK |
|||||

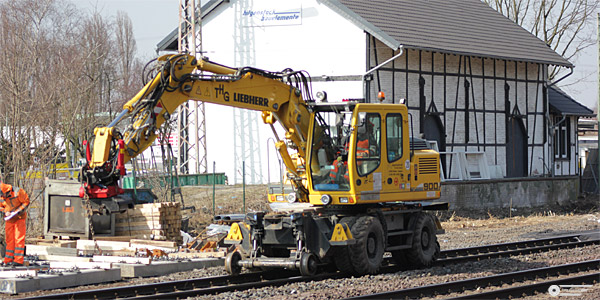

Mittags angeliefert und schon in Form gebracht | |||||

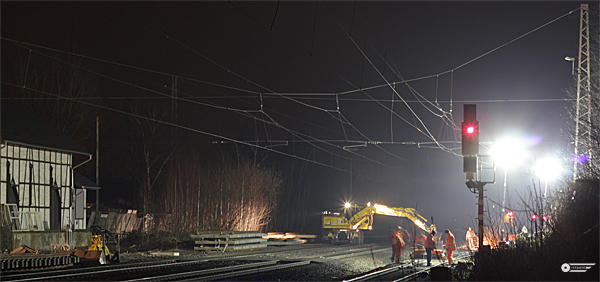

Abzw.Tiefenbroich 28.03.2013 - 18:15 Uhr vor der Streckensperrung |
|||||

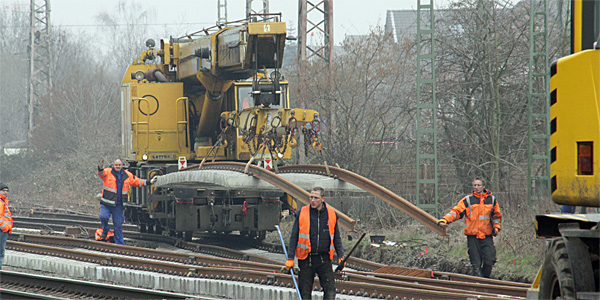

29.März 2013 - Karfreitag mit Schneefall Lintorf - Weiche 03W11 ist bereits eingebaut. Der Gottwald-Kran von Kölngleis transportiert gerade das Übergangsstück für das Richtungsgleis Duisburg heran. Der übliche Kalkverkehr lief trotz der Bauarbeiten.>> KLICK |
|||||

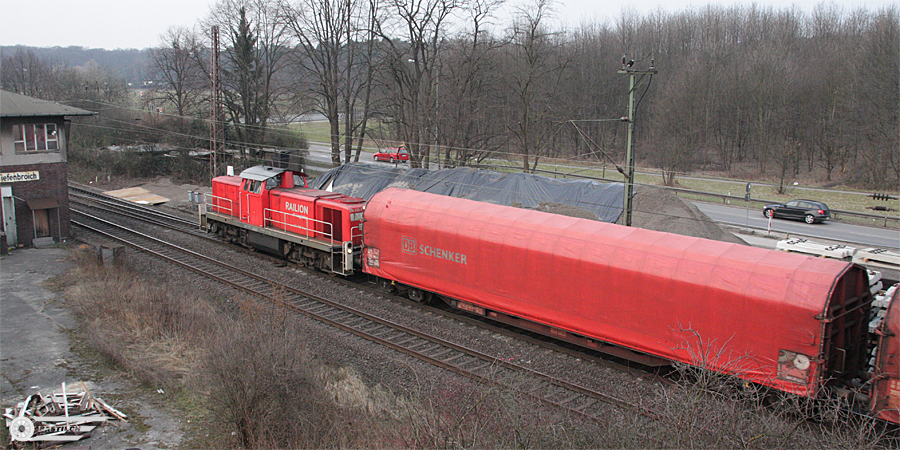

29.März 2013 - Karfreitag mit Schneefall Tiefenbroich - Beginn des Austauschs des kompletten Gleisbettes zwischen km 15,4 und km 16,0. Heute wurde erst hinter der Weiche der Angertalbahn (ca. 15,6 +10) damit begonnen. Somit konnte trotz Baustelle der Kalkverkehr abgewickelt werden >> KLICK |
|||||

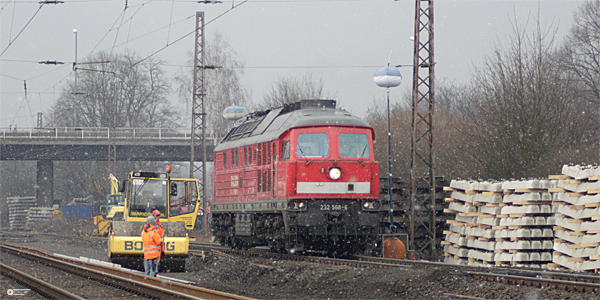

29.März 2013 - Karfreitag mit Schneefall Düsseldorf-Rath - Hier wird über Ostern die Weichenstrasse zu Mannesmann erneuert - gleichzeitig finden Oberleitungsarbeiten statt. |
|||||

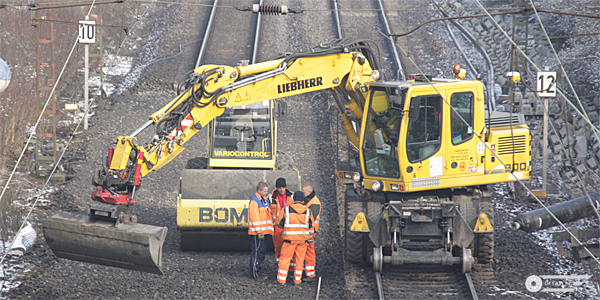

30.März 2013 Abzweigstelle Tiefenbroich - Zuerst wurde die Weiche im Richtungsgleis Düsseldorf ausgebaut. Im Laufe des Tages folgte auch die der Gegenrichtung. Am Vormittag waren keine Tätigkeiten in Lintorf wahrnehmbar. |
||||
30.März 2013 Düsseldorf-Rath - Das Richtungsgleis Duisburg der Güterzugstrecke ist unterbrochen, während das Gegengleis mit Kreuzungsweiche wieder eingebaut ist. Oberleitungsarbeiten führen zur Sperrung für die S6 des VRR. |
|||||

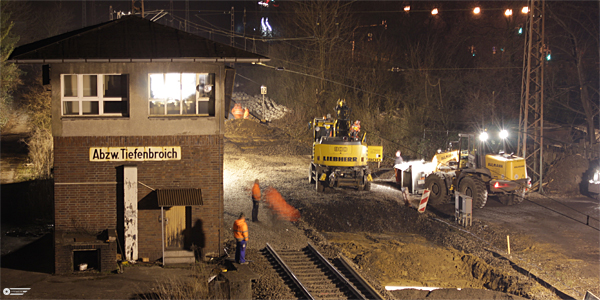

30.März 2013 Abzweigstelle Tiefenbroich / Lintorf Nachtarbeiten |
|||||

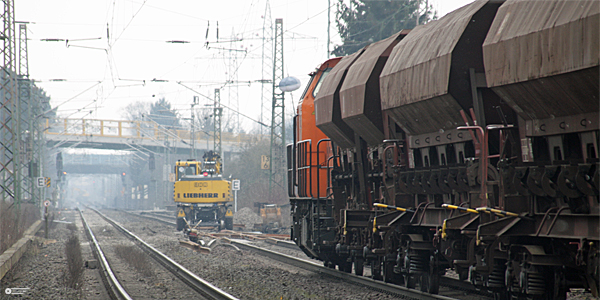

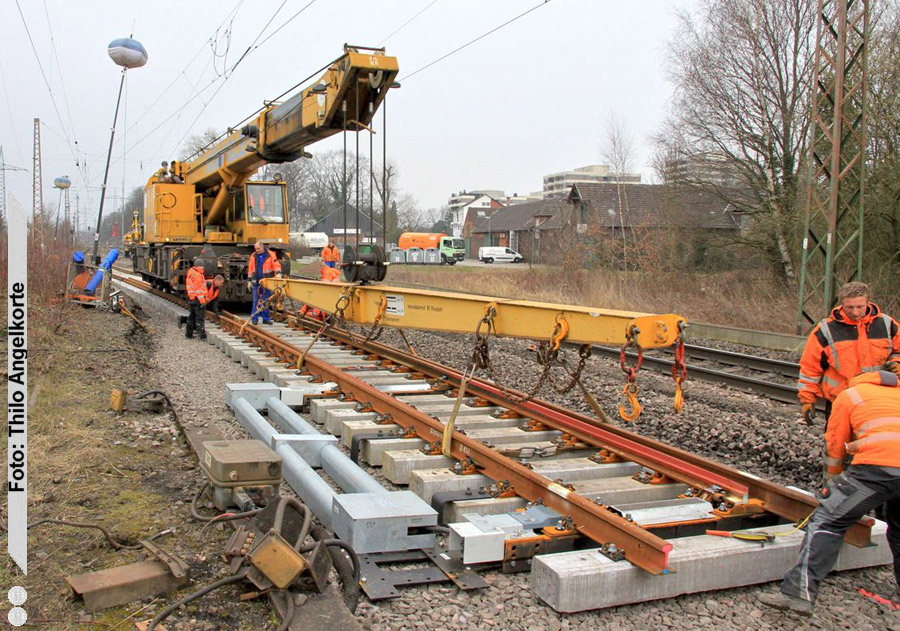

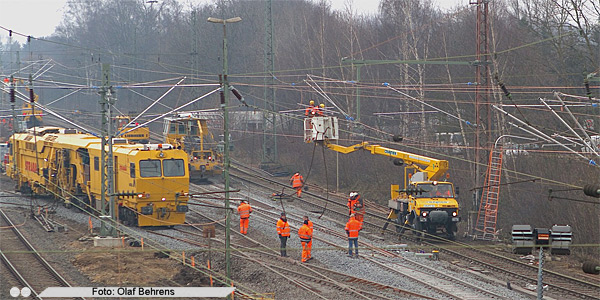

31.März 2013 Lintorf Gearbeitet wurde an der Weiche am Dickelsbach (weiteres dazu >>KLICK) und an der Weiche in der Nähe des ehemaligen Stellwerks Lf. BBL Lok 11 war im Bauzugdienst tätig. |
|||||

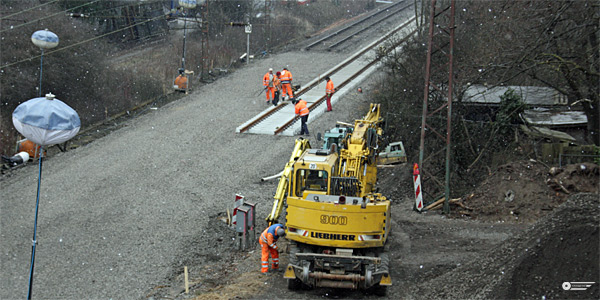

31.März 2013 Abzweigstelle Tiefenbroich Am Morgen waren bereits erste Gleisstücke vor bzw. hinter den fehlenden Weichen gelegt. Im Laufe des Tages wurden dann die beiden Weichen wieder eingebaut |
|||||

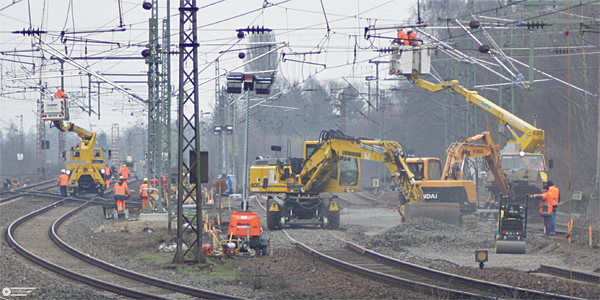

31.März 2013 Düsseldorf-Rath STRABAG und SGL Schienen Güter Logistik im Einsatz |
|||||
1.April 2013 Düsseldorf-Rath / Abzweigstelle Tiefenbroich / Düsseldorf-Rath >>mehr dazu |
||||||

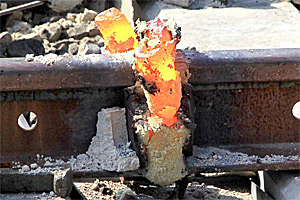

2.April 2013 Gegen 12:00 Uhr wurde der Betrieb verspätet wieder aufgenommen >>mehr dazu |
||||||

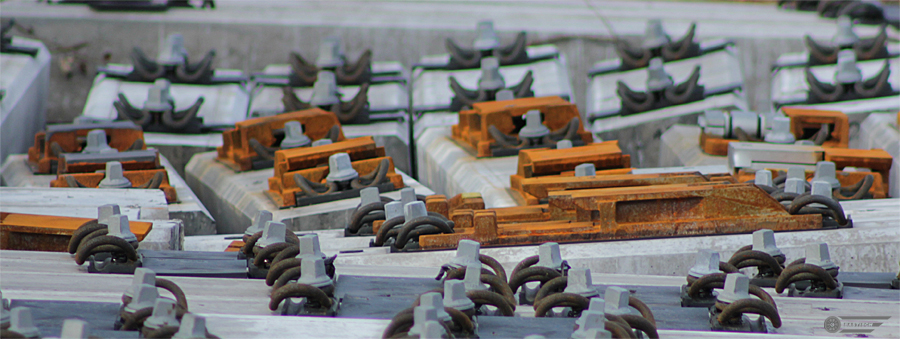

Weiche 03W12 - Lintorf 16.03.2013 bis 31.03.2013 |
|||||
Nach der Totalsperrung von Karfreitag bis über Ostern, die allerdings für den Kalkverkehr nur zweieinhalb Tage betrug, war die Strecke am darauffolgenden Wochenende wiederum vollständig (mit Ausnahme des Kalkverkehrs) gesperrt. Neben den Oberleitungsarbeiten in Lintorf, fanden auch Oberleitungsarbeiten in Düsseldorf-Rath statt. | |||||
